【新春走基层】热辣滚烫的高原工地年-j9九游会网址


发布时间:2024-02-22 作者:李秀萍 来源:西藏分公司 字号:[ ]

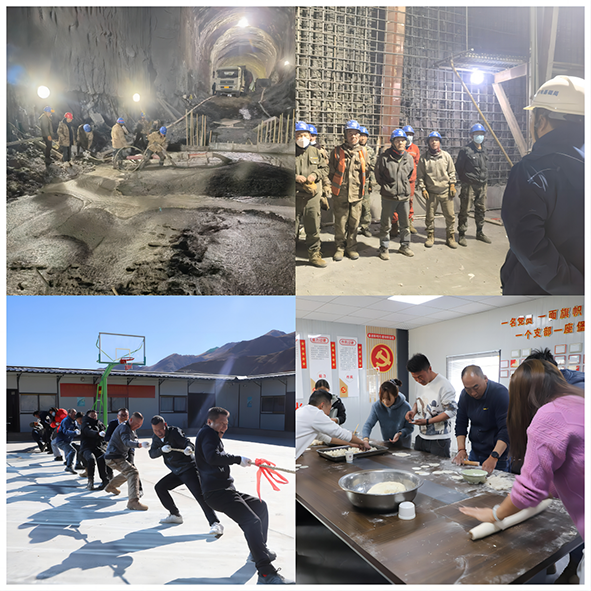

早春二月,行走在多雄藏布河畔,依旧寒气袭人,然而帕孜项目工地上一幅干劲“满格”的生动图景却让人热血沸腾。大坝上,机械臂来回作业,把生产负荷值拉到最满;隧洞里,机器的轰鸣声与电焊火花此起彼伏,交相辉映,不断刷新工程建设“进度条”……年味正浓,爆竹声中,帕孜项目建设呈现出新的“速度与激情”。

春节“不打烊”,跑出项目建设“加速度”

作为西藏自治区春节期间唯一一个正常施工的水利工程,水电基础局帕孜项目部9个作业班组、11个部室全部正常运作,投入设备388台/套,工作人员272名,多措并举全力攻坚,确保实现工程导截流目标。

工程部的桑杰加措介绍说:“春节期间,工程正常推进,2月12号到18号完成生态过流管石方开挖1200m³,管道安装25m,混凝土浇筑347m³,完成锚喷支护34.00 m³、拱架安装3t,排水管施工完成78.00m。”

“春节我们不停工,闸井段生态基流槽节点工期提前了12天,无压段衬砌施工也满足了施工进度。”项目负责人娄旭峰面露喜色。

多措并举,谱好保温措施“协奏曲”

根据2024年1月24日由建设单位主持的“帕孜水利枢纽工程工作推进会”会议精神,工程导截流目标被定在了5月5日这天。由于工程工期已非常紧张,要实现设定的导截流目标,需要保证每个关键节点顺利完成,因此春节期间正常施工势在必行,而做好施工保温措施就显得尤为关键。

物资部负责人尤其伟介绍道:“物资部采购了8000㎡保温棉被、12000㎡塑料薄膜、6000㎡工业电热毯、70支温度计、6台暖风机和50个电暖炉,还有600t煤炭用于拌合楼水温加热,全力做好春节期间施工保温措施物资供应保障。”

“为了保证洞内施工质量,项目部采取分段封闭、火炉加电暖器加温保温的措施,洞口悬挂洞帘,阻断冷空气进去,目前出口段设置4道门帘,进口段设置2道门帘,投入50个电暖器,进行保温,底板混凝土覆盖塑料薄膜和棉被保温养护,洞内环境温度基本达到10℃,能够保证混凝土施工质量。”技术负责人陈思雄补充道,“通过不懈努力,反复调整配比、优化施工工艺,衬砌混凝土外观得到优化。”

抓好安全,筑牢项目建设“压舱石”

春节前夕,自治区水利厅、地方政府、业主监理等多家单位到施工现场开展节前安全检查。2月4日,项目部组织召开了“帕孜项目春节期间安全生产部署会”,为项目提供全要素保障、全周期服务,全力保障春节期间施工安全。

为切实加强春节、藏历新年期间施工现场安全管理,及时排查各类安全隐患,真正做到早排查、早发现、早排除,贯彻落实公司安全生产工作会议精神。2月15日,安全环保部联合帕孜警务室民警深入施工现场各作业点、炸药库、储油库等地开展安全隐患排查整治工作,并且对用火用电、机械设备带病作业、机械设备驾驶员证件、消防设施配备、安全防范措施等情况进行全面细致检查。

“除了日常安全管理,春节期间,项目班子成员带头实行24小时值班制度,并开展常态化巡逻;出台相关制度要求项目部全体人员未经允许不得离开工区,期间做到禁烟禁酒禁赌。此外,我们安全环保部随时对导流洞内有毒有害气体进行检测,并加强对导流洞竖井的变形监测,”安全环保部主任郭智学这样介绍他的龙年春节日常。

活动纷呈,打好人文关怀“组合拳”

“要做好春节期间活动策划,把工人的生活安排的巴适得板!”项目负责人娄旭峰多次强调。政治工作部、后勤保障部协同联动,动员全体员工贴春联挂灯笼,迎福纳祥。组织了拔河比赛、摸福、抢凳子、飞镖、套圈等大家喜闻乐见的文体活动,节日活动丰富,精彩纷呈,气氛热闹。其中还穿插了安全知识有奖竞猜环节,进一步加强了职工安全意识。

大年三十组织职工包饺子,来自五湖四海的同事齐聚会议室,各显神通,拌馅、和面、擀皮,热闹非凡,在欢声笑语中,大家齐心协力,包出了金元宝、小鸟、帽子等大小不一、形状各异的饺子,场面十分温情。

“项目部给工人发放了沙糖桔、苹果、梨等新鲜水果、干果、饮料,三十晚上安排会餐,初一早餐、午餐、晚餐都对工人免费,提高了标准,比以往丰盛!”后勤负责人介绍。

爆竹声中一岁除,春风送暖人屠苏。历填新岁,春满山河,在万家团圆之际,4300米的雪域高原上有那么一群人,他们坚守岗位、默默奉献,以坚守诠释担当,以行动践行使命。




【责编:王丰收】

上一篇文章:
下一篇文章:
网站地图
