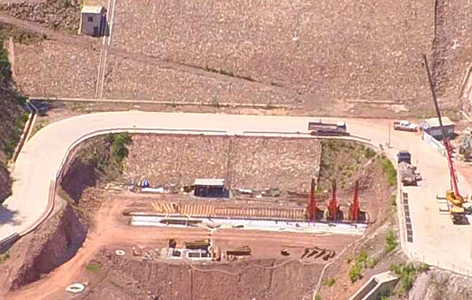

“工程具备全面开工条件,现在开工!” 6月7日,随着项目监理一声令下,现场欢呼雀跃,老挝南欧江七级水电站项目量水堰防渗墙工程正式开工。


量水堰防渗墙位于大坝下游,防渗墙顶高程为517米,墙厚0.8米,最大深度27.5米,轴线长度75.2米,设计成墙面积1376平方米,共有12个槽段分两期进行施工,总工期82天。施工工艺采用“钻劈法”成槽工艺,先钻主孔,后钻副孔,最后劈打“小墙”成槽。

为确保量水堰防渗墙顺利施工,项目部统筹兼顾疫情防控和生产运营,在保证做好疫情防控的基础上进行施工,严格控制节点目标,明确了相关人员的工作责任,并在开工前对所有参建员工进行技术交底以及安全教育培训工作,确保施工高效有序推进。

南欧江七级水电站位于老挝丰沙里省境内,坝址位于南欧江左岸支流南康河口下游3.4公里,总装机容量210兆瓦,为南欧江流域规划的最上游一个梯级,是电建集团响应国家“一带一路”政策,助力老挝打造“东南亚蓄电池”的重点工程。量水堰防渗墙开工,标志着老挝南欧江七级水电站项目施工进入新的阶段,目前施工进展顺利。
