5月25日,随着最后一车混凝土成功入仓,青海那棱格勒河水利枢纽工程主体工程施工二标基础处理工程副坝fb0 020~fb0 040(el3320~3303.5)第一仓灌浆盖板混凝土顺利浇筑完成,标志着副坝工程重点从土石方开挖转向大面积混凝土浇筑。

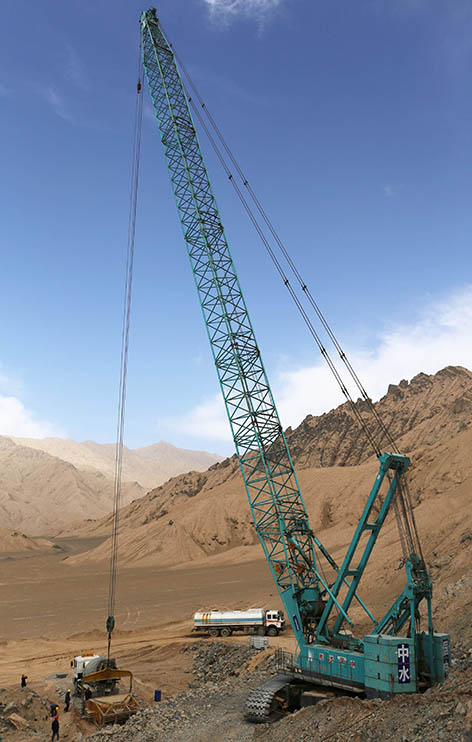

副坝属混凝土重力坝,坝长144米,最大坝高21米,坝体基本断面呈梯形,分为8个坝块浇筑,设计工程量2.05万立方米。副坝混凝土在坝基开挖完成后,先进行基础垫层(压浆盖板)混凝土浇筑。根据施工安排,基础垫层混凝土采用台阶法浇筑,共分三层,总浇筑厚度为1.5米,两台阶水平距离约1米,台阶垂直坝轴线方向从左岸至右岸,平行坝轴线依次从上游向下游浇筑。浇筑累计22小时,共浇筑369.7立方米。

此次灌浆盖板首仓浇筑的完成,拉开了副坝施工高峰期的帷幕,为“那河工程”在严峻的疫情环境下的抓质量、促安全、保进度奠定了坚实基础,为后续工期的高速推进和工程高质按时完成打下了良好的基础。
