5月17日,随着新增淘刷区出口84#防冲桩的顺利浇筑,标志着公司承建的桐子林水电站泄洪消能系统技术改造工程新增防冲桩分部工程顺利完成,较原计划提前3天完成,意味着项目建设取得了阶段性胜利。

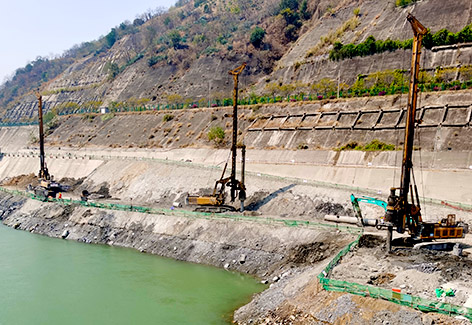

新增淘刷区出口防冲桩分部工程工期紧、强度高、难度大、极富挑战性。新增防冲桩分部工程位于桐子林水电站泄洪消能系统技术改造工程关键线路上,对后续土方开挖、围堰拆除的顺利推进起着决定性作用。
自1月22日新增防冲桩工程开工至今,项目部坚持防疫生产两不误,细化节点目标,探索精细化管理模式,实现良好履约。施工过程中克服了春节期间人员设备进场难、疫情期间配件材料购买难、深厚回填架空层塌孔漏浆、电站泄洪回淤冲刷施工平台等重重困难,三个多月时间完成174根防冲桩,钻孔进尺5416米、钢筋制安396吨、混凝土浇筑4379立方米。
桐子林项目新增防冲桩分部工程提前完成,为后续土方开挖、围堰拆除赢得了宝贵时间,奠定了良好基础。后续施工中,项目部将再接再厉,防疫生产双管齐下,细化节点目标,确保主体工程如期完成。
