2月26日,随着右纵防冲墙y53#槽段顺利浇筑完成,公司承建的毛滩水电站闸坝下游消能设施抢险修复整治工程防冲墙分部工程顺利完工。
防冲墙分部工程工期紧、强度高、难度大、标准高,极富挑战性。防冲墙工程位于毛滩水电站闸坝下游消能设施抢险修复整治工程关键线路,对后续土方开挖、铺盖施工、砂卵石回填的顺利推进起着决定性作用。
项目部进场初期,精心策划、统一部署、坚持安全生产、质量为先,细化节点目标,在公司的正确领导和大力支持下,探索精细化管理模式,良好履约。施工过程中克服了高水头下造孔成槽、架空层塌孔漏浆、局部遗留高强度砼块体及抢险抛投钢丝网兜钻进抓取等技术难题。短短三个月时间完成了防冲墙浇筑159幅,造孔进尺15269.4延米,成槽面积18323.3平方米,水下混凝土浇筑32789立方米。
毛滩水电站闸坝下游抢险修复整治工程防冲墙分部工程顺利完工,为后续土方开挖、结构施工赢得了宝贵时间,奠定了良好基础,赢得了建设单位、监理单位的高度赞扬和一致好评。后续施工中,项目部将再接再厉,安全、质量双管齐下,细化节点目标,确保抢险修复整治工程如期完工。

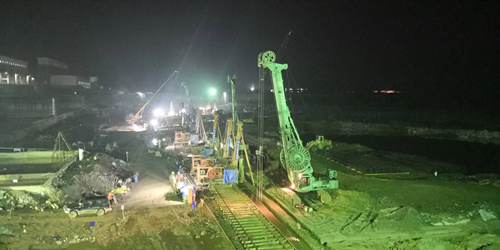

夜间施工场景
浏览次数:次 /
